hulkmqn έγραψε:Στην κανονική 2020-21 κανονικά το κόστος επιτάχυνσης δεν θα έρπεπε να είναι μεγαλύτερο από το άμεσο κόστος;
Kcr565 έγραψε:hulkmqn έγραψε:Στην κανονική 2020-21 κανονικά το κόστος επιτάχυνσης δεν θα έρπεπε να είναι μεγαλύτερο από το άμεσο κόστος;
Το κόστος επιτάχυνσης δεν συμπεριλαμβάνεται στο άμεσο κόστος?
hulkmqn έγραψε:Kcr565 έγραψε:hulkmqn έγραψε:Στην κανονική 2020-21 κανονικά το κόστος επιτάχυνσης δεν θα έρπεπε να είναι μεγαλύτερο από το άμεσο κόστος;
Το κόστος επιτάχυνσης δεν συμπεριλαμβάνεται στο άμεσο κόστος?
Το κόστος επιτάχυνσης είναι το άμεσο κόστος της δραστηριότητας όταν αυτή επιταχυνθεί. Εγώ αυτό καταλαβαίνω. Δηλαδή για το υπεραντικό πρόγραμμα θα υπολογίσω το συνολικό άμεσο κόστος με το κόστος επιτάχυνσης και όχι με το άμεσο κόστος των δραστηριοτήτων.
Kcr565 έγραψε:Το άμεσο κόστος στο υπερεντατικό θα είναι Άμεσο Κόστος= [ΔιάρκειαΔραστηριότητας(min)*ΚόστοςΔραστηριότητας + ΜέρεςΠουΕπιταχύνθηκαν*ΚόστοςΕπιτάχυνσης]
π.χ. Εάν μία δραστηριότητα έχει κανονική διάρκεια 5 ημέρες με κόστος 10ευρώ/ημέρα, και επιταχύνεται κατα 1 ημέρα με κόστος 15ευρώ/ημέρα, τότε το άμεσο κόστος είναι (5-1)*10+1*15=55ευρώ
Εγώ έτσι το καταλαβαίνω.

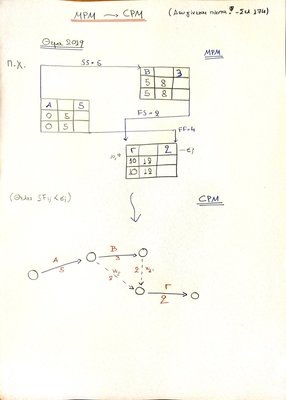

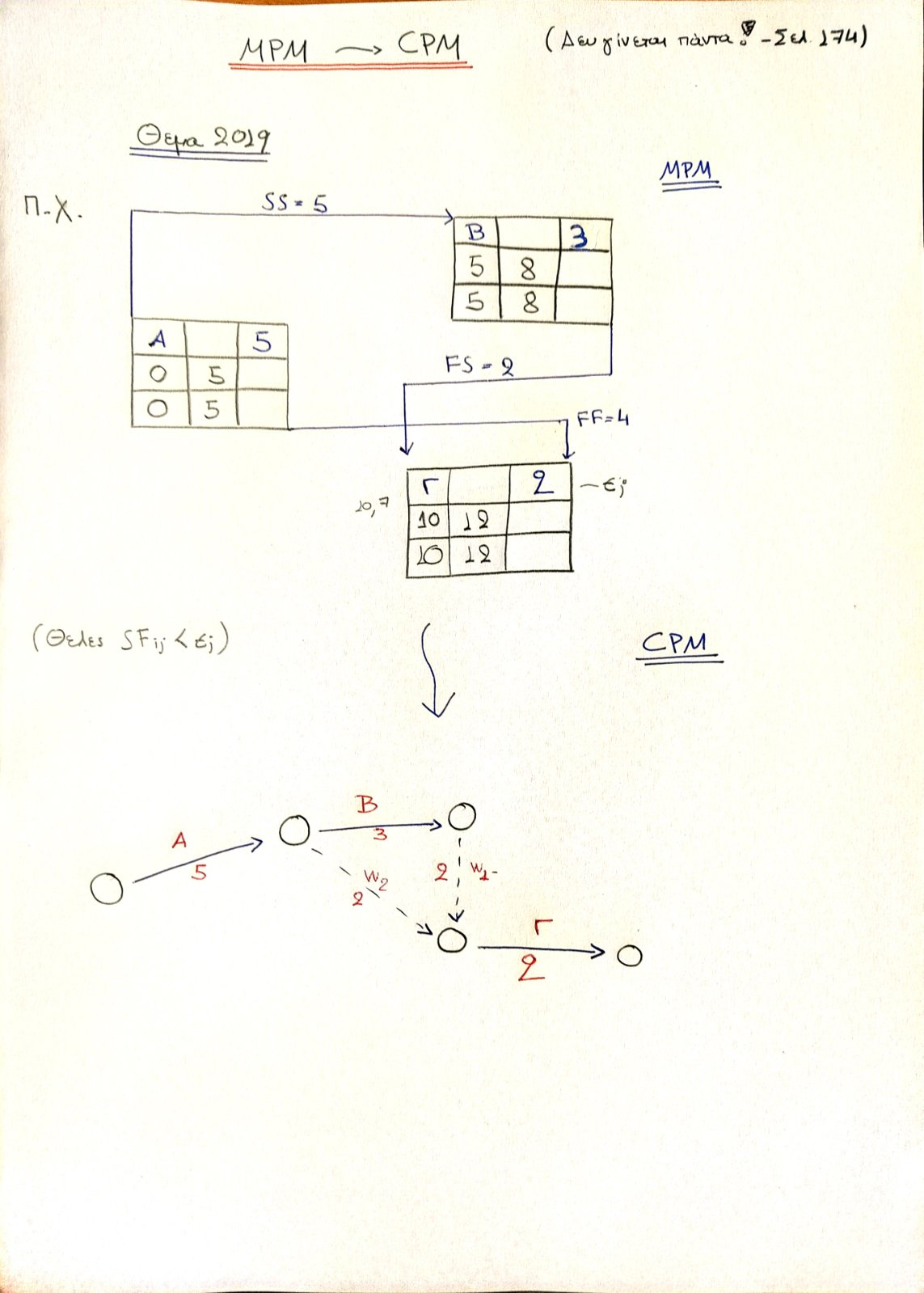

Arlecchino έγραψε:Έχει κάνει σε κάποιο μάθημα παράδειγμα μετατροπής MPM σε CMP; Υπάρχει περίπτωση να βάλει κάτι τέτοιο;
Arlecchino έγραψε:Έχει κάνει σε κάποιο μάθημα παράδειγμα μετατροπής MPM σε CMP; Υπάρχει περίπτωση να βάλει κάτι τέτοιο;
Μέλη σε αυτή την Δ. Συζήτηση : Δεν υπάρχουν εγγεγραμμένα μέλη και 1 επισκέπτης
